Vyraďovanie bohunickej atómky V1 má za sebou ďalší míľnik, dokončili unikátnu operáciu

Na projekte sa podieľali zamestnanci štyroch firiem, ako aj dozorné orgány.

Jaslovské Bohunice

Foto: JAVYS

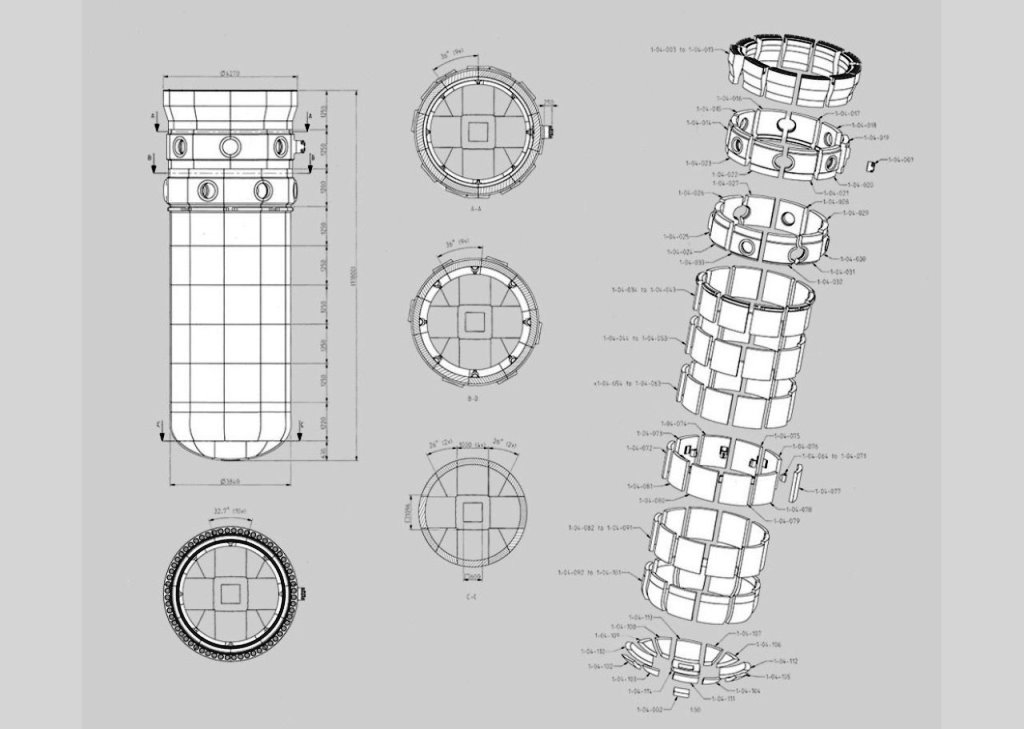

Jadrová a vyraďovacia spoločnosť (JAVYS, a. s.) v Jadrovej elektrárni V1 (JE V1) ukončila fragmentáciu druhej tlakovej nádoby reaktora. Práce na unikátnej operácii trvali jedenásť mesiacov, počas ktorých bola viac ako 200 ton vážiaca, 12 metrov vysoká a 4 metre široká nádoba rozrezaná na 116 fragmentov.

Samotnej fragmentácii predchádzal proces prípravy a schvaľovania projektovej dokumentácie, získanie povolenia na výstavbu pracovísk, zabezpečenie ich výstavby a kolaudácia.

„Tlakové nádoby reaktorov a ich vnútorné časti obsahujú prevažnú časť aktivity z vyraďovanej technológie, preto boli rozrezávané mokrým spôsobom, teda pod vodnou hladinou. Voda pôsobí ako tienenie ionizujúceho žiarenia, ktoré vychádza z aktivovaných častí. V JE V1 boli pre tento účel vybudované dva rovnaké bazény. Jeden na fragmentáciu tlakových nádob reaktora a druhý na fragmentáciu vnútorných častí reaktora.,“ priblížila tím líderka komunikácie JAVYS Miriam Žiaková.

Priebeh prác na fragmentizácii tlakovej nádoby reaktora si môžete pozrieť v nasledujúcej animácii.

Transport druhej tlakovej nádoby reaktora zo šachty reaktora na pracovisko mokrej fragmentácie na prvom reaktorovom bloku uskutočnili 24. apríla 2021. Vykonali ho prostredníctvom hlavného žeriavu s nosnosťou 250 ton a závesného systému.

Počas fragmentácie zabezpečoval stabilitu tlakovej nádoby reaktora v bazéne šesťuholníkový stojan, v ktorom bola nádoba fixovaná pomocou oporných zdvihákov a stĺp umiestnený vo vnútri nádoby.

„Prvé rezy v každom rade bolo potrebné vykonať pomocou kotúčového rezacieho nástroja s priemerom 800 mm. Následne bol fragment TNR pomocou žeriavu odtransportovaný do pripravených košov a obalových súborov,“ uviedla M. Žiaková.

Počas ďalšej fragmentácie v jednom rade sa využívalo delenie pásovou pílou, ktoré je časovo menej náročné. Spodná časť tlakovej nádoby reaktora, eliptické dno, bola rozdelená na deväť dielov pomocou kotúčovej píly. Hrúbka rezaného materiálu bola od 140 mm až do 400 mm. Celkovo bola tlaková nádoba reaktora rozdelená v deviatich radoch na 116 fragmentov. Priemerná hmotnosť jednotlivých dielov bola 1 700 kg, pričom najťažšie kusy mali hmotnosť 3 550 kg.

Foto: JAVYS

„Narezaný materiál z tlakovej nádoby reaktora bol v tieniacom zvone prostredníctvom žeriavu presunutý na baliacu stanicu, kde bol diaľkovo ovládaným zariadením uložený do 33 kusov vláknobetónových kontajnerov, uzatvorených vekom. Dvadsaťpäť kusov, čiže väčšina kontajnerov bola prevezená na ďalšie spracovanie na zariadeniach spoločnosti JAVYS, a. s., v lokalite Mochovce,“ vysvetlila tím líderka komunikácie JAVYS.

Zostávajúci voľný priestor vyplnili aktívnou cementovou zálievkou a po jej vytvrdnutí kontajnery odviezli a uložili na Republikovom úložisku rádioaktívnych odpadov v Mochovciach. Odpady, ktorých aktivita neumožňuje ich uloženie na úložisku rádioaktívnych odpadov, sa pomocou špeciálnej ťažkotonážnej techniky odtransportovali do Integrálneho skladu v lokalite Bohunice. Ako ochrana pred ionizujúcim žiarením bolo použité dodatočné oceľové tienenie s hrúbkou steny 80 mm.

„Tam budú skladované až do vybudovania hlbinného geologického úložiska, v ktorom budú v budúcnosti uložené,“ doplnila M. Žiaková.

Ďalšie práce projektu D4.2 sa majú zamerať na dokončenie fragmentácie zostávajúcich vnútorných častí reaktora, spracovanie vzniknutých sekundárnych odpadov a vyčistenie, dekontamináciu a demoláciu pracovísk, ktoré sa pri týchto činnostiach využívali.

„Ukončenie fragmentácie najväčších komponentov Jadrovej elektrárne V1 je významným míľnikom v procese vyraďovania elektrárne, ktorému predchádzala zodpovedná príprava. Na projekte sa podieľali zamestnanci JAVYS, a. s., dodávatelia spoločností Westinghouse Španielsko, Westinghouse Švédsko a VUJE a dozorné orgány ÚJD SR a ÚVZ SR. Počas týchto prác boli dodržané plánované harmonogramy, programy prác a neprišlo k žiadnemu evidovanému pracovnému úrazu,“ uzavrela M. Žiaková.

ZDROJ: JAVYS


Spoločnosť JAVYS je komunikačným partnerom Energie-portal.sk.


Diskusia (0)

Pridajte komentár

Táto funkcia zabraňuje robotom pridávať neadekvátne príspevky. Zadajte prosím overovací kód, ktorý je výsledkom uvedeného vzorca.



Pre pridanie nového komentára sa prosím prihláste.


Mohlo by vás zaujímať

ÚRSO ukázal novú vyhlášku pre teplárenstvo. Rieši previazané podniky, zisky a ceny plynu

ÚRSO ukázal novú vyhlášku pre teplárenstvo. Rieši previazané podniky, zisky a ceny plynu

Nové pravidlá majú platiť od 1. januára 2025.

ÚRSO sa chystá na nové kompetencie. Ukázal novely dvoch plynárenských vyhlášok

ÚRSO sa chystá na nové kompetencie. Ukázal novely dvoch plynárenských vyhlášok

Zmeny sa týkajú aj samoodpočtov a vyúčtovacích faktúr.

Peniaze z dražieb emisných kvót si rozdelia štyri rezorty. Vláda schválila ako

Peniaze z dražieb emisných kvót si rozdelia štyri rezorty. Vláda schválila ako

Zo stámiliónového balíka sa má ujsť na zatepľovanie budov aj zachytávanie uhlíka.

X
X
X
X
